钢结构基面粘贴钢板加固施工详解

返回列表 来源:曼卡特 查看手机网址
扫一扫!钢结构基面粘贴钢板加固施工详解扫一扫!
浏览:- 发布日期:2018-09-19 16:00:00【

粘钢加固也叫粘贴钢板加固,是用粘钢胶将钢板粘结于混凝土构件的表面,使钢板与混凝土形成统一的整体,利用钢板良好的抗拉强度达到增强构件承载能力及刚度的目的。今天小编就来详细讲解下钢结构基面粘贴钢板加固的施工流程。


钢结构基面粘贴钢板加固


粘贴钢板加固施工前的准备

1、材料:曼卡特粘钢胶;钢材须有材质证明,进场后要进行抽样检测;主要施工机具及材料应到场。

2、熟悉图纸:对加固施工图、节点大样图、进行全面了解及熟悉。根据加固结构特点和施工工艺要求,结合现场实际条件,认真做好粘结工程的施工方案。并对施工人员进行安全、质量、技术交底。

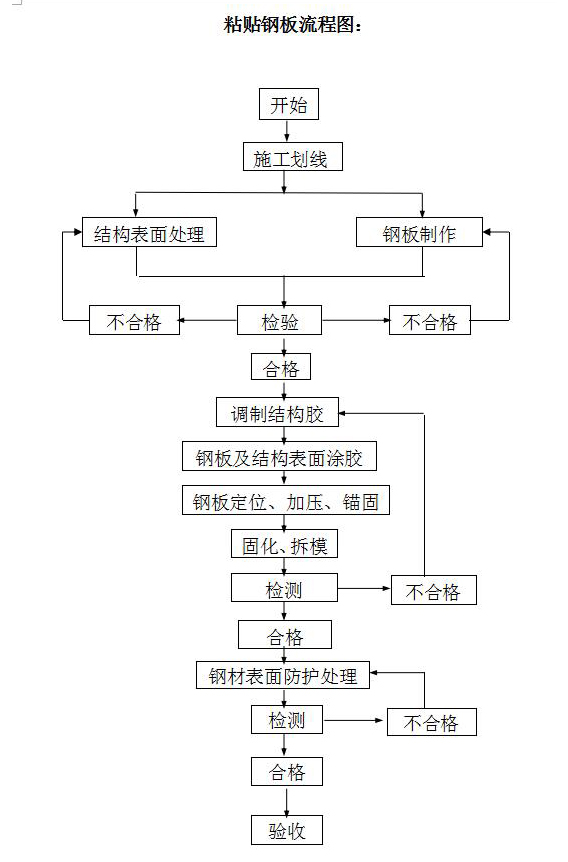

粘贴钢板施工流程图

粘贴钢板施工流程图


粘贴钢板加固工艺流程

1、表面处理:包括加固构件贴合面处理及钢板贴合面处理,结合面处理是关键的工序,应认真进行。

加固构件贴合面处理:

对于加固混凝土构件表面,应根据构件的新旧程度、干湿程度、等分别按以下情况处理;对于钢基面应对表面涂层、浮锈、油污等进行清理。

对于钢板基材粘合面,先用钢丝刷将表面浮锈刷去,然后用吹风机吹去表面残留锈渣粉尘,再用棉纱沾丙酮擦净表面。

对潮湿或有油污的基材面,除上述要求外,尚须进行人工干燥处理。

钢板贴合面处理:

喷砂处理或用角磨机打磨、直到露出金属光泽。打磨粗糙度越大越好,打磨纹路与受力方向垂直,最后用棉纱沾丙酮擦拭干净。


2、划线定位:根据加固施工图,准确地在构件表面划出粘贴部位轮廓线。

3、钢构件放样制作:先在粘贴区域放样钻孔,根据大样制作钢构件,打磨,焊接,钻孔。

4、配胶:粘钢结构胶按产品使用说明书要求调配。

5、隔层垫片:在钢板需锚固位置放置隔层垫片,垫片2mm厚。

6、粘贴:用抹刀将配好的结构胶涂在钢板粘贴合面上,要求钢板上的胶层中间厚边缘薄且胶层中间厚度宜为5mm左右,然后将钢板件贴于预定的位置。

7、固定与加压:钢板粘贴好后立即用夹具及预焊接螺栓等固定,并适当加压,以使胶液刚从钢板边缘挤出为度。固定加压后,用小锤敲击粘贴面两边缘敲击钢板,如无空洞声,表示已粘贴密实,否则应补胶或重新粘贴。

8、固化与拆模:对温度在20℃以上时,固化时达到36小时后可以拆除钢板外表的加压装置;若温度较低时可以延长拆模时间胶体固化时,在20℃以上一般在24小时强度达到设计值的70%以上,72小时后完全固化。

9、检测:一般采用非破损检验。即外观检查钢板边缘溢胶色泽、硬化程度,以及小锤敲击钢板检验钢板的有效粘结面积。锚固区有效粘贴面积不小于95%,非锚固区的有效粘贴面积不小于85%。


粘钢结构胶


编辑者:南京曼卡特,如需转载,请注明出处
原文链接:https://www.njmkt.net/Article/gjgjmztgbj.html

扫码获得免费技术支持扫码获得免费技术支持

扫码获得优惠信息扫码获得优惠信息

南京曼卡特科技有限公司  版权所有
24小时咨询热线:400-894-5118
E-mail:info@nj-mkt.com
地址:南京市江北新区万寿路15号南京工大科技产业园E1幢东101室
备案号:苏ICP备10001964号-4

苏公网安备 32010602010423号
