植筋胶夏天和冬天固化时间一样吗?

返回列表 来源:曼卡特 查看手机网址
扫一扫!植筋胶夏天和冬天固化时间一样吗?扫一扫!
浏览:- 发布日期:2019-01-12 15:30:22【

很多加固工程都是从夏季延续到冬季,可能在工程采购之初的植筋胶,也会从夏天用到冬天。但是在冬天,因为气温的变化,会给施工人员带来困惑,那就是植筋胶夏天和冬天固化时间会一样吗?

植筋胶

想要解决这个问题,我们先得知道施工注意事项,施工做对了,才能有好的固化结果。主要关注这两点:

第一个就是植筋的时候,冬天在植筋作业时,发现胶体粘稠或结晶了,需要先对其进行加热。

钢筋可采用旋转入孔。将处理好的钢筋,除锈清理端朝向孔洞,一边向同一方向旋转,一边缓慢将钢筋插入洞内,直至到达孔洞底部为止。 植筋胶填充量应保证插入钢筋后周边有少许胶料溢出(一般注入孔洞内2/3 即可)。如无植筋胶从洞内溢出,说明注胶量不够,须将钢筋拔出,重新注胶,再次插入钢筋,直至能使胶溢出洞口。

植筋胶固化时间

第二个是等待固化。

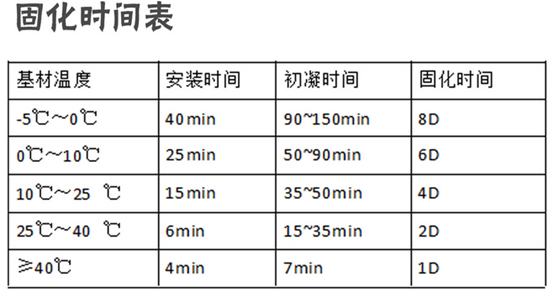

植筋胶需要一个固化过程,日平均气温25℃以上12小时内不得扰动钢筋,日平均气温25℃以下24小时内不得扰动钢筋。因此,对已埋植好的钢筋要做好保护工作,如挂明显标志牌等,以防止钢筋在植筋胶的固化时间内被摇摆或碰撞,影响埋植效果。在胶体固化过程中,若钢筋有较大扰动必须重新植入。 在冬季施工时,固化速度会慢些,具体时间请参考下方南京曼卡特植筋胶固化时间表:

植筋胶夏天和冬天固化时间一样吗?

从上表可以看出,植筋胶夏天和冬天固化时间是不一样的,除非在冬天我们通过加温,让温度保持在夏天的温度,就可以和夏天一样快速固化了。

南京曼卡特MT-500植筋胶是双组份包装,通过混合嘴充分混合, 适用与钢筋在混凝土,花岗岩中的锚固,具有可施工时间长, 快速承载,抗震、抗冲击、耐疲劳、抗湿热老化、抗酸碱、无蠕变等特点。改性环氧树脂不含苯乙烯,无异味,无毒。如果您对该产品感兴趣,欢迎拨打我们的一站式服务热线:400-894-5118。

本文链接:https://www.njmkt.net/Article/zjjxthdtgh.html

(编辑者:南京曼卡特,如需转载,请注明出处)

扫码获得免费技术支持扫码获得免费技术支持

扫码获得优惠信息扫码获得优惠信息

南京曼卡特科技有限公司  版权所有
24小时咨询热线:400-894-5118
E-mail:info@nj-mkt.com
地址:南京市江北新区万寿路15号南京工大科技产业园E1幢东101室
备案号:苏ICP备10001964号-4

苏公网安备 32010602010423号
